云南煙囪如何人工拆除

發布日期:2020-07-12    人氣:54122    欄目:云南煙囪拆除公司專業資質 優質服務

云南煙囪如何人工拆除

煙囪如何人工拆除

一、建設單位:

安徽馬鞍山山鷹造紙廠

二、施工項目:

48m磚煙囪拆除恢復原高度放大口徑

三、施工部位:

生產廠區內

四、磚煙囪拆除工程概況:

  1、磚煙囪拆除48m高,口徑為1.4m。

  2、由于生產的需要,磚煙囪拆除的口徑已達不到需求,必須改進。

  3、為了能讓磚煙囪拆除達到需求,口徑達到2.3m。

  4、將磚煙囪拆除30m,重新砌筑放大口徑。

  5、磚煙囪拆除收程比例1:1.25,現改為比例為1:1的收程,到達48m為2.3m口徑。

  6、為了能讓煙囪達到設計強度,加高完畢后,進行外壁抹灰,再進行加固,包括豎筋。

  7、砌筑加高后,由上而下加固包箍每米1道,加固豎筋48m,8根。

五、磚煙囪拆除施工方案:

  1、施工人員進現場首先將登高的爬梯逐個檢查。

2、由于煙囪在施工期間不能停產,處于不停產狀態下施工。

3、本公司采用不停產不用腳手架的方式施工。

4、首先將磚煙囪拆除上外直徑為基礎,制作安裝包箍型支架箍二道。

5、在包箍上分九十公分間距焊接固定角鐵扣環。

6、制作三角支撐長80公分,其中一端勾拽在角鐵扣環內,四周撐好。

7、用40×400×2000規格的木板在三角支撐上輔平,用繩索固定。

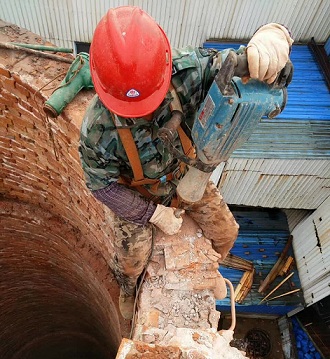

8、施工操作人員在身系安全帶的前提下施工,安全帶系牢在爬梯上,操作人員站在懸空腳手架上拆除。

9、拆除工具使用電鎬、大錘、鑿子等工具,二人一組配合,以此類推往下拆除磚煙囪。

10、拆除廢料,從空中直接落地。

11、從48m高度拆除至18m高度后,清理頂部,用水沖洗加高平面。

12、加高前首先澆筑內砼圈梁一道。

13、在砼圈梁上安插抗震豎向筋φ8,12根。

14、開始砌筑紅磚所用紅磚必須制作加工成異形磚,這樣才能確保磚縫橫豎縫隙的比例要求。

15、加高時每米加環向鋼筋φ6.5抗震筋,抗震裂度按照7度設計要求。

16、砌筑砂漿按10M砂漿砌筑。

17、所用紅磚必須提前一天飲足水飲夠水,這樣才能確?;铱p的粘結牢固強度。

18、避雷針、避雷線、爬梯等金屬構件按原樣安裝。

19、砌筑完畢后,煙囪外避用15M水泥砂漿抹灰,厚度3公分,外表光滑、平整。

20、水泥砂漿抹完,加固包箍48道,豎筋8根,金屬構件必須除銹防腐。

21、這樣一個完整的2.3米口徑的煙囪完成,達到廠方設計要求,為煙氣排放量18萬m3/h。

22、磚煙囪拆除原設計選用國標圖集《00G211(三)》50/1.4-0.5-400  91頁,配筋圖為105頁。

23、現加高按照國標圖集《04G211-50/2.0-0.55-250》44頁煙囪囪身圖,配筋圖按88頁施工。

24、磚煙囪拆除按照400度排氣溫度設計,現按圖44頁250度排氣溫度設計砌筑,所加高部位采用耐酸膠泥內壁防腐,達到大較功效既防腐,又耐溫。

25、煙囪下部18m部位待10月1日放假再次進行內壁耐酸膠泥防腐,與上部配套同步,達到防腐功效。

26、煙囪涂刷色環或廠標,與廠家協商,再行確定設計圖案。

六、磚煙囪拆除工程總量:

1、拆除煙囪高度30m。

2、重新砌筑加高30m

3、安裝避雷針2支。

4、砌筑墻體內使用抗震筋箍筋40道。

5、澆筑水泥圈梁二道(開始砌筑部位和頂口部位)。

6、墻體內加抗震豎向鋼筋8根。

7、新安裝避雷線50m。

8、安裝爬梯30m。

9、煙囪外墻粉刷水泥砂漿573㎡。

10、加固包箍50×5扁鐵48道。

11、加固豎筋48m×8根。

12、內壁耐酸膠泥防腐460㎡。

13、外壁涂刷色環或廠標。

七、磚煙囪拆除安全措施:

1、施工安全防護措施必須認真貫徹:“預防為主”的方針,施工人員應根據現情況、嚴格執行如下規定。

2、進場登高人員必須持有特種工操作證,持上崗證。

3、登高人員必須經過公司進行保險公司保險。

4、乙方施工人員進場后必須接受甲方有關安全監察部門的安全教育。

5、擔任高處作業人員必須身體健康、患有精神及高血壓、心臟病等不宜從事高空作業的病癥人員不準參加高空作業。

6、地面人員進入現場要戴安全帽,高空作業人員必須系好安全帶。

7、要有專職安全監護人員,主要通道路口有專人看管,易墜落物體的地方設有警告牌。

8、所有施工工具采用繩索懸吊、袋裝傳遞、做到不傷害他人,不被別人傷害,不傷害自己。

9、所有施工人員嚴格遵守廠紀廠規,各項安全措施,必須要得到廠方安全部門認可,確保整個工程從上到下施工絕對安全順利施工。


相關標簽:
【云南煙囪如何人工拆除相關產品】
云南煙囪拆除:技術創新引領綠色拆除新時代

云南煙囪拆除:技術創新引領綠色拆除新時代
云南煙囪拆除:以環保為魂,打造綠色拆除新標桿

云南煙囪拆除:以環保為魂,打造綠色拆除新標桿
云南煙囪拆除:人工拆除安全與環保雙贏的綠色發展之路

云南煙囪拆除:人工拆除安全與環保雙贏的綠色發展之路
云南冷卻塔拆除:安全與環保雙贏的綠色發展之路

云南冷卻塔拆除:安全與環保雙贏的綠色發展之路
云南煙囪拆除公司:技術精湛,實現高效精準拆除

云南煙囪拆除公司:技術精湛,實現高效精準拆除
【云南煙囪如何人工拆除地區產品】
